Konnevesi, Miilukangas
Miilukankaan tuulivoimahanke sijaitsee Konnevedellä ja ulottuu lähelle Äänekosken kuntarajaa. Hankealue on reilut 3,5 kilometriä Konneveden keskustasta pohjoiseen.
Miilukankaalle suunnitellaan korkeintaan 18 tuulivoimalaa, joiden kokonaiskorkeus on enintään 300 metriä. Voimaloiden yksikköteho on 6–10 megawattia (MW), ja tuulivoima-alueen kokonaisteho on enimmillään 180 megawattia.
Tuulivoimahanke on parhaillaan suunnittelu- ja luvitusvaiheessa. Konneveden kunta hyväksyi hankkeen kaavoitusaloitteen toukokuussa 2024.
Miilukankaan sijainti ja olosuhteet soveltuvat erinomaisesti tuulivoimatuotannolle. Seutu on tunnistettu potentiaaliseksi tuulivoima-alueeksi myös Keski-Suomen maakuntakaavassa 2040.
Voimaloiden määrä, sijainti ja kokonaiskorkeus tarkentuvat hankkeen edetessä. Lisäksi Myrsky kartoittaa hankealueelta ja sen välittömästä läheisyydestä myös potentiaalisia aurinkovoimatuotantoon sopivia alueita.
Miilukankaan tuulivoimahankkeen tämänhetkinen tilanne
Vuoden 2024 aikana toteutettujen luontoselvitysten perusteella hankealueen rajausta ja voimalasijoittelua on päivitetty. Päivitetyn hankesuunnitelman pohjalta on kevään 2026 aikana laadittu YVA-ohjelma, joka on ollut nähtävillä 13.4.–13.5.2026. Osallistumis- ja arviointisuunnitelma on puolestaan ollut nähtävillä 16.4.–15.5.2026.
Hankkeen suunnittelussa huomioidaan osayleiskaavoituksen ja ympäristövaikutusten arviointimenettelyn yhteydessä tehtävien selvitysten tulokset sekä sidosryhmien esittämät näkemykset. Kaavoituksen rinnalla hankealueella tehdään myös kattavat tuulimittaukset ja selvitetään sähkönsiirron toteutusvaihtoehdot.
Aikajana

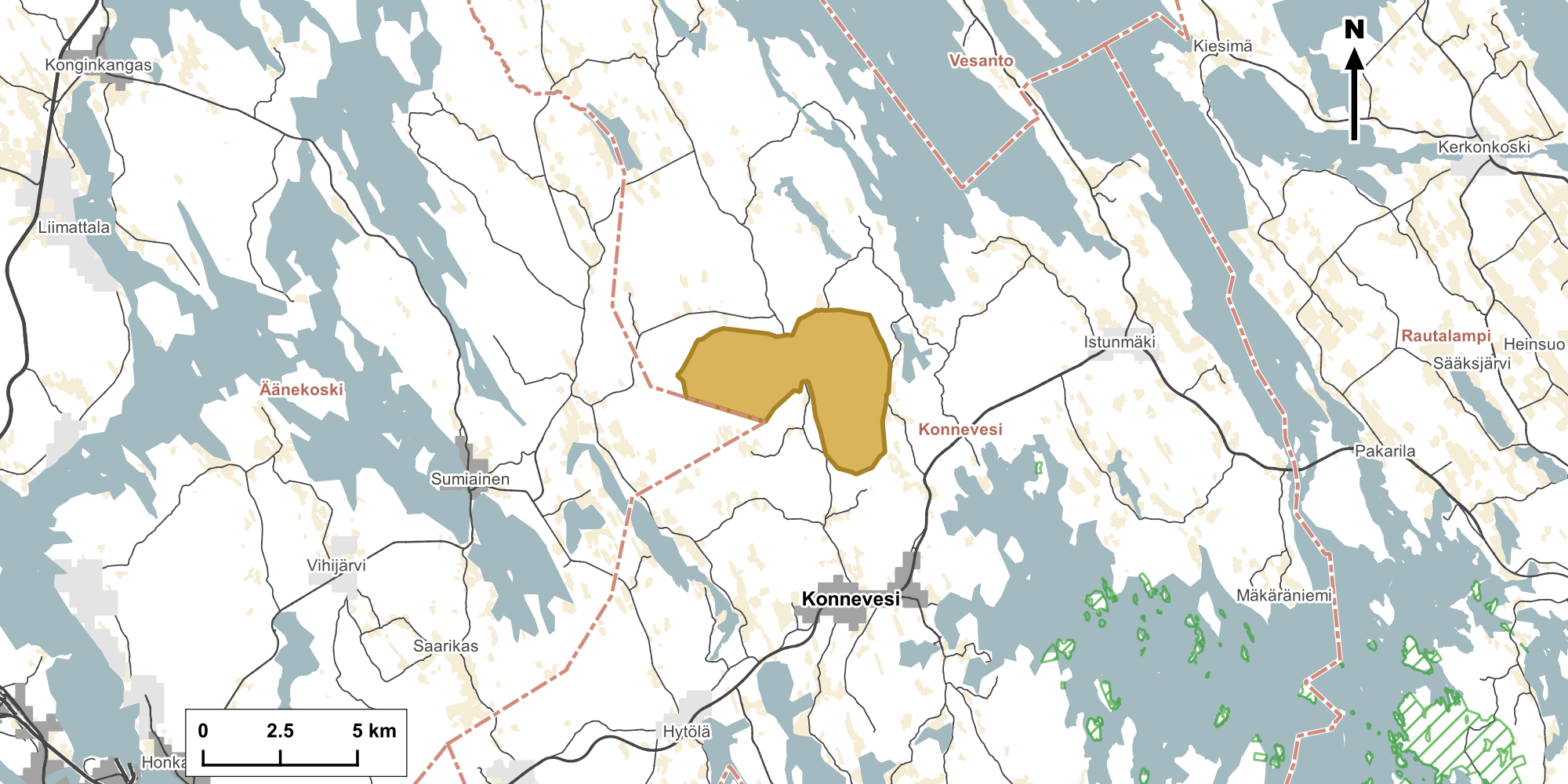

Alue
Ajankohtaista
Miilukankaan tuulivoimahanke kohti seuraavaa vaihetta
Myrsky suunnittelee tuulivoimaa Konnevedelle
Yhteydenotto

maankäytön asiantuntija
044 762 0518
antti@myrsky.fi

hankekehitys- ja vastuullisuuspäällikkö
050 360 1983
annmarie@myrsky.fi
Ympäristövaikutusten arviointimenettely pähkinänkuoressa
Lakisääteisessä ympäristövaikutusten arvioinnissa eli YVA-menettelyssä selvitetään hankkeen ympäristövaikutuksia ja tuotetaan tietoa hankekehittäjän päätöksenteon tueksi. Tavoitteena on minimoida suunniteltujen voimaloiden ja sähkönsiirtovaihtoehtojen vaikutuksia ympäristöön. Menettely tarjoaa tietoa ja osallistumismahdollisuuksia vaikutusalueen asukkaille ja muille sidosryhmille.
YVA-menettely koostuu kahdesta vaiheesta:
1. arviointiohjelmasta, jossa kuvataan hankealueen nykytilaa, hanketta ja sen toteuttamisvaihtoehtoja sekä laadittavia selvityksiä
2. arviointiselostuksesta, jossa kuvataan hankkeen mahdollisia vaikutuksia ja lieventämiskeinoja sekä vertaillaan eri vaihtoehtoja.
Yhteysviranomaisena toimiva ELY-keskus tiedottaa vaiheiden vireilläolosta ja kerää mielipiteitä hankkeesta. Mielipiteiden ja viranomaisten ja sidosryhmien lausuntojen perusteella ELY-keskus laatii lausunnon arviointiohjelmasta ja perustellun päätelmän arviointiselostuksesta. YVA-menettelyssä ei tehdä päätöksiä eikä myönnetä lupia, joten siitä ei voi valittaa.
Tuulivoima-alueen kaavoituksen eli tuulivoimaosayleiskaavan tiivistelmä
Tuulivoimaosayleiskaavat käynnistyvät yleensä hankekehittäjän tai maanomistajan aloitteesta, ja niiden etenemisestä päättää kunta.
Tuulivoima-alueen kaavoitusmenettely koostuu neljästä vaiheesta:
1. vireilletulosta
2. kaavan valmistelusta
3. kaavaehdotuksesta
4. kaavan hyväksymisestä.
Kaavan vireilletulon jälkeen tai sen yhteydessä laaditaan osallistumis- ja arviointisuunnitelman (OAS). Siinä määritellään muun muassa kaavan tavoitteet, selvitystarpeet, aikataulu ja vaikutustenarvioinnin laajuus sekä suunnitellaan, miten ihmiset voivat osallistua ja vaikuttaa.
Valmisteluvaiheessa tehdään kaavan tärkeimmät sisältöpäätökset. Valmisteluvaiheessa laadittava kaavaluonnos on hankkeen suunniteltua maankäyttöä esittävä kartta, jossa näkyvät alustavat voimalapaikat, ohjeelliset tielinjaukset, sähkönsiirtoreitit ja sähköasemat sekä muu mahdollinen rakentaminen.
Tämän jälkeen kaava asetetaan nähtäville, jotta yleisö voi kertoa mielipiteensä. Myös viranomaiset ja yhteisöt antavat lausuntonsa. Saatua palautetta hyödynnetään kaavaehdotuksen laadinnassa.
Kun kaavaehdotus on valmis, se asetetaan nähtäville, jotta osalliset, kuten paikalliset asukkaat, voivat tehdä siitä muistutuksia. Ehdotuksesta pyydetään tarpeelliset lausunnot viranomaisilta ja muilta sidosryhmiltä. Kaavan laatija käy läpi saadun palautteen ja esittää, tarvitaanko ehdotukseen muutoksia. Tarvittaessa voidaan järjestää viranomaisneuvottelu. Jos merkittäviä muutoksia tehdään, kaava asetetaan uudelleen yleisön nähtäville. Lopulta kunnanvaltuusto päättää, hyväksytäänkö kaava.
Ympäristövaikutusten arviointimenettelyn eli YVA-menettelyn aikana tuotettuja selvityksiä hyödynnetään myös tuulivoima-alueen kaavoituksessa. Siksi nämä kaksi menettelyä pyritään tekemään samanaikaisesti.
